相對友善環境的施工方法 逆打工法《石牌工地》
面對有著『建築稠密、交通擁擠』特性的石牌工地,宏盛選擇了深開挖逆打工法,逆打工法的規劃較一般傳統工法必須更為周密慎重,以求達到安全、迅速、經濟、品質良好、無噪音、無震動、無污染等條件,雖然施工成本遠較於其它工法為高,技術層面也較困難,但考量到粉塵及噪音將透過樓板的阻隔降低對周遭環境損害的友善特性,石牌工地選擇採用逆打工法進行施工。
以下針對常見的開挖工法進行說明,希望讓大家更瞭解宏盛的石牌工地。
● 常見施工方法
順打工法
業界中常見的開挖工法,由地面層開挖到底後,由下往上施作。施工步驟及施工界面單純,且不需增加逆打鋼柱等費用,常見於小規模、無特殊工期需求、地下室開挖深度較淺、非樁基礎結構之建築物。

逆打工法
有別於傳統的順打工法,在施作各層結構體時,上下各樓層同步進行施作,可以減少深開挖的秏時及損鄰情況,尤其適合大面積、都會區建築物有地下室工程。

雙順打施工工法
逆打是從地面層開始,同時往上和往下,雙順打則是地面地上同時施作,不過地下的部分,是由下往上。也就是說,雙順打是『基礎往上至地面』和『地面往上』這兩個部分同時施作,兩邊都是順向,因此叫做雙順打。雙順打施工法為縮短工期而採用,但會增設工作平台等費用。

● 工法分析與優缺點評估
逆打工法的優點在於允許上下兩個工作面同時進行施工,而兩個工作面中,時程較長的一邊就主要影響著的總工期。對絕大部分的中高層建築由於上部結構的樓層數遠高於地下室的開挖層數,故上部結構的工作面的工期長短控制了整體工期。
● 常見施工方法
順打工法
業界中常見的開挖工法,由地面層開挖到底後,由下往上施作。施工步驟及施工界面單純,且不需增加逆打鋼柱等費用,常見於小規模、無特殊工期需求、地下室開挖深度較淺、非樁基礎結構之建築物。

逆打工法
有別於傳統的順打工法,在施作各層結構體時,上下各樓層同步進行施作,可以減少深開挖的秏時及損鄰情況,尤其適合大面積、都會區建築物有地下室工程。

雙順打施工工法
逆打是從地面層開始,同時往上和往下,雙順打則是地面地上同時施作,不過地下的部分,是由下往上。也就是說,雙順打是『基礎往上至地面』和『地面往上』這兩個部分同時施作,兩邊都是順向,因此叫做雙順打。雙順打施工法為縮短工期而採用,但會增設工作平台等費用。

● 工法分析與優缺點評估
逆打工法的優點在於允許上下兩個工作面同時進行施工,而兩個工作面中,時程較長的一邊就主要影響著的總工期。對絕大部分的中高層建築由於上部結構的樓層數遠高於地下室的開挖層數,故上部結構的工作面的工期長短控制了整體工期。
逆打工法 | 順打工法 | 雙順打工法 | |
優點 | ◎ 結構體上、下同時施作節省時間 ◎ 開挖暴露期短,安全性高 ◎ 地下室開挖較不受天候影響 ◎ 安全支撐費用減少 ◎ 提早完工減輕成本利息 ◎ 施工噪音減少 |
◎ 工程費用省,容易控制 ◎ 施工技術成熟,人工及品質容易控制 ◎ 無柱牆接頭處理 ◎ 施工環境較佳 ◎ 防水工程較易施工 |
◎ 結構體上、下同時施作節省時間 ◎ 開挖暴露期短,安全性高 ◎ 地下室開挖較不受天候影響 ◎ 施工噪音減少 ◎ 提早完工減輕成本利息 ◎ 安全支撐費用減少 |
缺點 | ◎ 起始層的動線規劃,增加工程費用 ◎ 密閉作業空間,容易產生工安事件 ◎ 增加逆打鋼柱及基樁費用 ◎ 無法自然通風採光,施工效率低 ◎ 施工困難度高,二次接合部易不良 ◎ 需增加通風、照明設備 |
◎ 地下室開挖暴露時間長,易有鄰損工安事件 ◎ 水平支撐費用高 受天候影響 ◎ 地下安全撐多,限制作業空間 ◎ 噪音大 ◎ 連續壁變形量大 |
◎ 增加通風、照明設備 ◎ 密閉作業空間,容易產生工安事件 ◎ 增加鋼柱及基樁費用 ◎ 無法自然通風採光,施工效率低 ◎ 地下室施工難度高 ◎ 地下室支撐費較順打工法貴 |

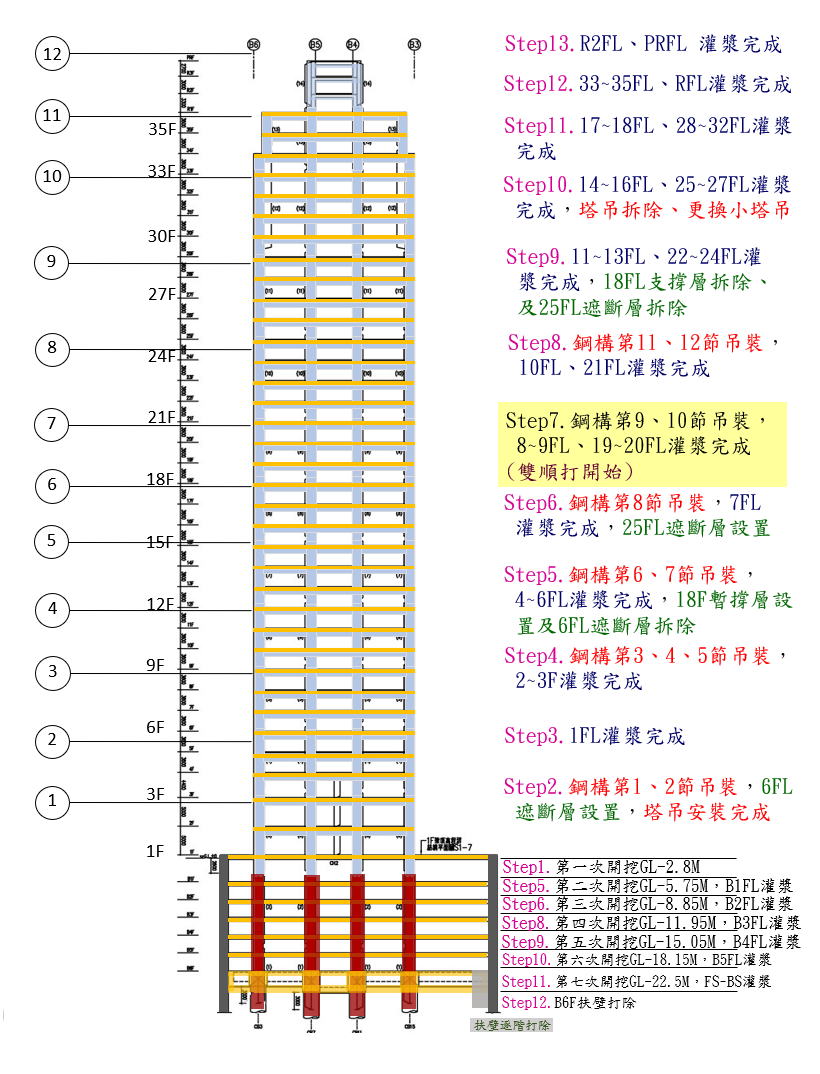

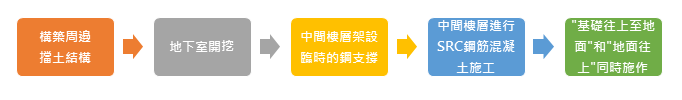

● 石牌工地逆打工法施工順序


● 石牌工地施工進度
正在興建中的石牌工地,基地面積上千坪,社區1至2樓為商業空間,目前已完成基樁工程,預計2024年12月取得使用執照。
石牌案將會是宏盛旗下第一個導入AI Building的建案,打造「以人為本」,結合並運用科技創新,提供客戶優質安居好宅。
